1. <sub id="3idh8"></sub>

      国产v综合v亚洲欧美久久,最新精品露脸国产在线,国产一区二区内射最近更新 ,日本熟妇浓毛hdsex,无人区日本高清完整版,国产成人久久综合777777麻豆,在线无码中文字幕一区,www久久只有这里有精品
      光伏發電資訊
      云南光伏發電|分布式光伏發電有哪些事你必須要知道的?
      信息來源:www.hbjiayan.cn    發布時間:2024.04.04
      集中式光伏,單體裝機容量大、占地面積大、布局緊湊;分布式光伏,裝機容量小、占地面積小、布局分散。一直以來,集中式光伏是我國云南光伏發電裝機規模增長的主要力量。然而,近年來,這一情況正在發生改變。日前,國家能源局在2023年四季度新聞發布會上透露,今年前三季度,全國分布式光伏新增裝機6714萬千瓦,占全部光伏新增裝機的52%。分布式光伏新增裝機已經連續3年占比達到50%以上。上半年,全國云南分布式光伏發電項目EPC招標規模已超過3000萬千瓦。
      一、分布式光伏系統為什么逐漸成為當下光伏系統的主流應用方式?
      云南光伏發電系統是指通過太陽能電池將太陽輻射能轉換為電能的發電系統,主要部件包括太陽能電池組件、蓄電池、控制器、逆變器和變壓器等。根據不同的應用場合,太陽能光伏發電系統一般可分為離網光伏發電系統、混合型光伏發電系統和并網發電光伏系統三種。
      因集中式并網光伏電站裝機容量大,需占用大面積土地,受用地性質限制,場址通常比較偏遠,光伏系統所發電量需要經過遠距離傳輸,經過近幾年的大規模建設,逐漸出現發電量與用電量不平衡的矛盾,特別是一些西部省份,因光伏電站所發電能既無法及時就地消納,又不具備對外輸送的電網條件,出現嚴重的棄光現象。與之不同的是,分布式并網光伏系統建設在用戶附近,所發電能就近消納,因此,分布式并網光伏系統逐漸成為當下光伏系統的主流應用方式。

      二、云南分布式光伏發電選址要素是什么?
      分布式光伏發電系統,又稱分散式發電或分布式供能,是指在用戶現場或靠近用電現場配置較小的光伏發電供電系統,以滿足特定用戶的需求。
      項目選址要素如下:
      (1)地理位置:項目地點具體地理位置,場地是否“三通一平”(通水、通電、通路、場地平整)
      (2)交通條件:是否適宜大型機械車輛通行
      (3)網接入條件:項目所在地區的供電網絡和電能就地消化能力;輸電線路情況;各級電壓合理輸送容量和送電距離;當地電力發展規劃
      (4)環境影響:項目周圍是否有高大建筑物或場址內有較多樹木;是否發生過自然災害;凍土層厚度;大風速;大洪水位;大積雪厚度,以上因素將影響項目壽命和未來長期的發電效應
      (5)土地性質、現狀、規劃:少量的建設用地用(開關站、綜合樓等);項目地點地貌特征、地質情況;建筑物屋頂要產權明晰(房產證、土地證);屋面荷載的復核,滿足荷載要求,恒荷載≧25kN/㎡,活荷載≥75kN/㎡.

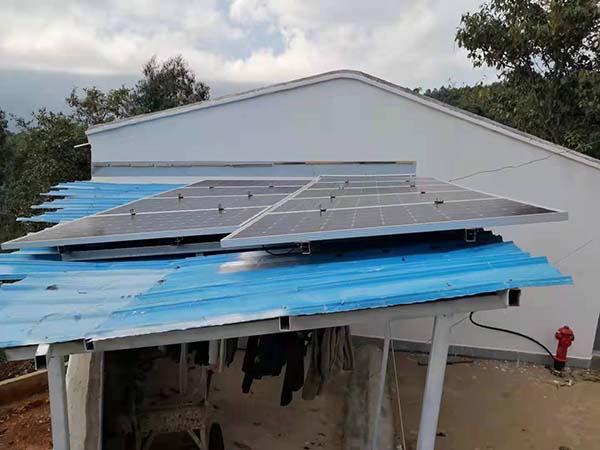

      云南光伏發電,云南分布式光伏發電

      三、分布式光伏陣列的設計傾角需要考慮哪些因素?
      在光伏電站的設計中,大家講的一般都是如何選用佳傾角,但在分布式光伏電站的設計中,光伏陣列的傾角設計需要綜合考慮的因素更多。由于分布式光伏電站需要結合不同的建筑設計形式,所以,大部分分布式光伏電站并不能按佳傾斜角度來設計。分布式光伏陣列的傾角設計主要需要考慮的因素包括:
      (1)大發電量情況下的傾斜角度;
      (2)與依托建筑結合安裝形式的合理傾斜角與方位角。

      四、云南分布式光伏發電并網流程詳解
      做分布式光伏項目,并網流程是關鍵的環節之一,并網申請工作貫穿著分布式光伏項目實施的全過程,并網驗收更是項目結束的關鍵性指標。
      隨著云南光伏發電政策的不斷完善,光伏并網流程逐漸趨于簡化,總體而言可分成以下幾個環節。
      (1)并網申請階段
      在這一環節需根據分布式光伏項目的設計方案,確定并網模式和項目裝機容量,并按不同裝機規模接入電壓等級的要求,如表1-1所示,確定并網電壓等級,向電網公司營銷部遞交并網申請,受理后兩個工作日內電網公司安排工作人員到現場勘察。
      自然人申請需提供:
      經辦人身份證原件及復印件、戶口本、房產證(或鄉鎮及以上政府出具的房屋使用證明)等項目合法性支持性文件。
      法人申請需提供:
      ① 經辦人身份證原件及復印件和法人委托書原件(或法定代表人身份證原件及復印件)。
      ② 企業法人營業執照、土地證、房產證等項目合法性支持性文件。
      ③ 政府投資主管部門同意項目開展前期工作的批復(有些地區不要求)。
      ④ 發電項目前期工作及接入系統設計所需資料。
      ⑤ 用電電網相關資料(僅適用于大工業用戶)。
      ⑥ 分布式電源接入電網申請表,如表1-2所示。
      ⑦ 租用工商業屋頂建設分布式光伏發電項目的,需提供屋頂租賃協議。
      ⑧ 采取能源合同管理模式的,需提供能源管理合同。
      (2)確定接入系統方案階段
      ① 接入系統方案制定。根據現場勘查情況,由電網公司經濟技術研究制定接入系統方案,一般在7個工作日內完成。
      接入系統方案的內容包括:
      分布式電源項目建設規模(本期、終期)、開工時間、投產時間、系統一次和二次方案及主設備參數、產權分界點設置、計量關口點設置、關口電能計量方案等。
      系統一次包括:并網點和并網電壓等級(對于多個并網點項目,項目并網電壓等級以其中的高電壓為準)、接入容量和接入方式、電氣主接線圖、防雷接地要求、無功補償配置方案、互聯接口設備參數等;
      系統二次包括:保護、自動化配置要求以及監控、通信系統要求。
      ② 出具接入系統方案評審意見。地市公司營銷部(客戶服務中心)負責組織相關部門審定380/220V 分布式電源接入系統方案,并出具評審意見。工作時限:5個工作日。
      地市公司發展部負責組織相關部門審定35kV、10kV 接入項目(對于多點并網項目,按并網點高電壓等級確定)接入系統方案,出具評審意見、接入電網意見函并轉入地市公司營銷部(客戶服務中心)。工作時限:5個工作日。

      (3)驗收及并網階段
      ① 審查項目設計文件。10kV 及以上電壓等級并網項目,需審查客戶的設計文件及驗收申請資料并出具評審意見,工作時限:10個工作日;220V/380V 則不需要此項工作。
      ② 電網公司安排相關人員到現場驗收,出具驗收報告。不同省市并網流程會有一些差別, “全額上網”分布式光伏發電項目并網流程為例,對分布式并網申請流程和涉及到的資料具體說明。
      以上就是云南光伏發電中分布式光伏發電的一些資料,咱們在考慮是否要安裝分布式光伏發電的時候需要考慮一下以上資料自己能不能申請等問題,如果還有想要了解的,歡迎致電云南坦碩商貿有限公司,了解更多云南光伏發電相關內容。
      主站蜘蛛池模板: 亚洲av成人无码网站| 69久久国产露脸精品国产| 亚洲男人最新版本天堂| 成人试看120秒体验区| brazzers欧美巨大| 精品国产乱码久久久人妻| 正品日本高清dvd碟片生活版| xxxxfree少妇过瘾| 精品无人区卡一卡二卡三乱码| 亚洲一区在线观看尤物| 诸城市| 亚洲天堂av 在线| 免费120秒体验试看5次| 人妻引诱中文字幕| 国产成人精品一区二区视频| 大地资源中文二页在线观看 | 伊人久久大香线蕉av五月天| 国内精品乱码卡一卡2卡麻豆| 日韩丰满少妇无吗视频激情内射| 亚洲午夜精品久久久久久浪潮| 日本熟妇色视频hamster| 乡城县| 久久一日本道色综合久久| 清镇市| 男人桶女人30分钟完整| 人妻av乱片av出轨| 最好看的中文字幕国语| 人妻熟女 视频二区 视频一区 | 成人国产一区二区三区| 国产精品久久久久久久久电影网| 少妇高潮喷水久久久久久久久久| 免费观看性行为视频的网站| 欧美粗大无套gay| 少妇被粗大的猛烈进出视频| ccyycom草草影院| 国产精品久久久久久52avav| av国产剧情md精品麻豆| 茄子视频免费观看视频| 行唐县| 亚洲天堂国产v| 成人影片麻豆国产影片免费观看|
